2025年8月28日,市委常委、宣传部部长贾发扬调研乐至县濛溪河流域河道治理工程项目。县委书记彭玉秀,市文广旅局局长曾中等有关领导参加。
2025年8月27日,县委常委、县政府常务副县长吴光平组织召开四川银行与乐至县人民政府座谈会,县财政局,县国有资产监督管理局相关负责人,国投集团党委委员、总审计师杨强参加。
2025年8月27日,县委常委、县政府副县长罗宇调研乐至县高铁站综合交通枢纽建设项目。国投集团党委委员、副总经理杨平,乐至县建设投资有限责任公司相关负责人参加。
2025年8月25日,县委常委、宣传部部长杨琪调研乐至县濛溪河流域河道治理工程项目。四川中天誉鑫建设有限公司相关负责人及项目相关负责人参加。
2025年8月28日,市农业农村局副局长计长远调研乐至县2022年高标准农田建设项目。四川中天誉鑫建设有限公司相关项目负责人参加。
2025年8月26日,国投集团党委书记、董事长、总经理王潇调研真红巷项目。国投集团党委委员、副总经理杨平,国投集团党委委员、总工程师江京泽,乐至县建设投资有限责任公司相关负责人参加。
2025年8月31日,国投集团党委书记、董事长、总经理王潇组织召开总经理办公会。会议听取了各建筑公司项目推进情况及存在的问题,研究了解决措施,就各项目推进进度、安全生产工作提出了要求。集团有关班子成员、子公司负责同志参加。
2025年8月29日,国投集团合规风控部工作人员到资阳市参加资阳市政府国有资产监督管理委员会组织的“送法到企业”专项活动。

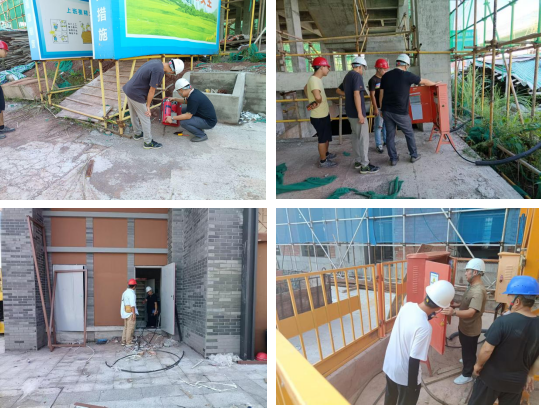

2025年8月25—8月31日,国投集团项目管理部相关负责人分别到乐至县白僵蚕产业园建设项目、乐至县现代畜禽种业园区建设项目、乐至县陈毅故里创建国家5A级旅游景区建设项目开展安全生产工作检查,并对安全生产工作提出了要求。项目相关负责人参加。
2025年8月27日,乐至县国有投资集团有限责任公司会同劳动镇政府专职消防救援站在真红巷文旅街区停车场开展了消防安全演练。陈毅故里景区管理委员会,乐至县建设投资有限责任公司,景区项目业主参与演练。
2025年8月25日-2025年8月31日,乐至县瑞邦实业有限公司分别给乐至县南湖农贸市场项目、乐至县现代产业园一、二期项目、乐至县白僵蚕产业园建设项目、东方广场项目、老旧小区改造项目、乐至县玉龙教育产业园项目供应商品混凝土共计2226.5m³。
2025年8月25日-2025年8月31日,集团重点项目推进情况:
乐至县白僵蚕产业园建设项目已完成总体进度的60%,预计今年9月完工;
真红巷项目已完成总体进度的96%,预计今年9月完工;
现代产业园建设项目已完成总体进度的20.5%,预计今年11月完工;
乐至县南湖农贸市场项目已完成总体进度的54.83%,预计今年10月完工;
乐至县遂资眉高速互通等18个停车场建设项目(东方广场)已完成总体进度的52.6%,预计今年12月完工;
乐至县医疗综合体建设服务项目已完成总体进度的45.6%,预计2026年7月完工;
天童南路已完成总体进度的60%,预计今年9月完工。
