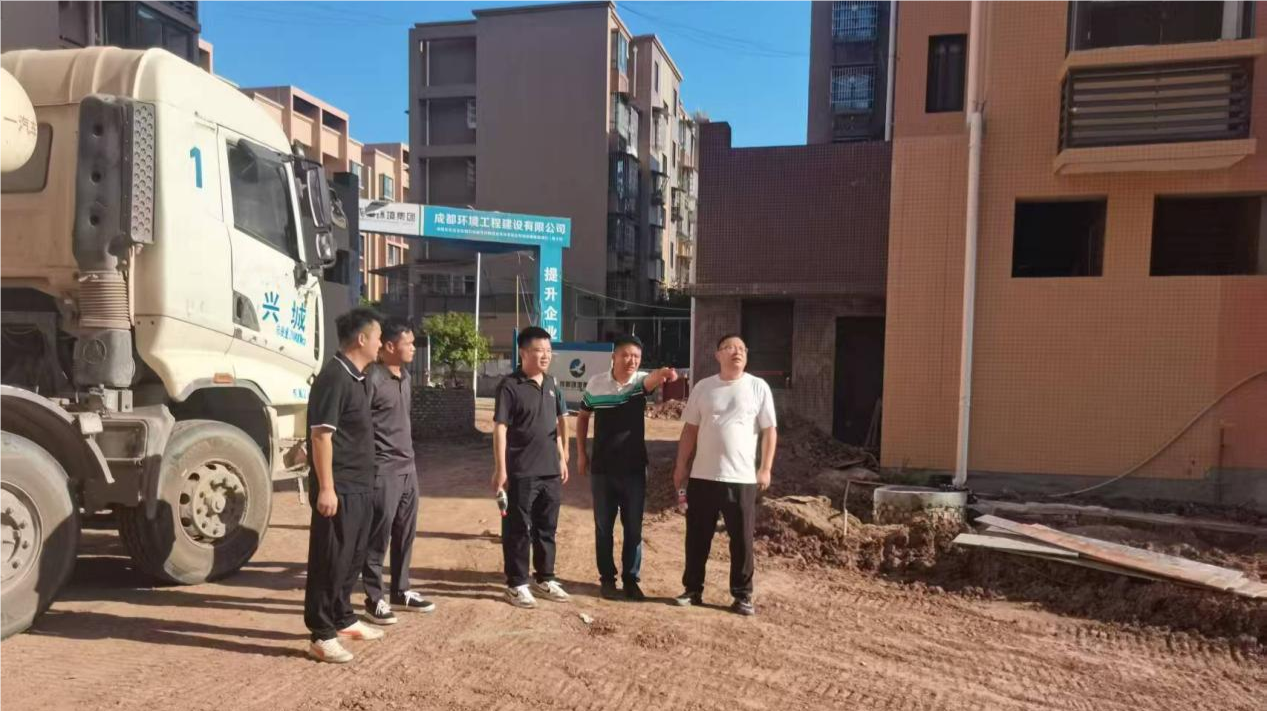

2025年8月20日,县委书记彭玉秀调研四川省(乐至县)现代畜禽种业园区建设项目和乐至县濛溪河流域河道治理工程项目。县委副书记、县政府县长杨峰,县委副书记尹凤全,县委常委、县政府副县长吴光平,国投集团党委书记、董事长、总经理王潇分段参加。
2025年8月19日,县政协主席吴琪调研真红巷项目。陈毅故里景区管理委员会主任钟洵,乐至县建设投资有限责任公司相关负责人参加。
2025年8月19日,县委常委、县政府副县长吴光平调研乐至县玉龙教育产业园建设项目,乐至县遂资眉高速互通等18个停车场建设项目和乐至县粮食仓储设施建设项目。县发展和改革局,县住房和城乡建设局,至弘发展集团、博泰集团党委书记、董事长胡强,国投集团党委书记、董事长、总经理王潇分段参加。
2025年8月18日,县委常委、统战部部长、县总工会主席舒勇调研乐至县老城区生态修复改造工程项目。县住房和城乡建设局,四川神锐建筑工程有限公司相关负责人参加。
2025年8月21日,县委常委、统战部部长、县总工会主席舒勇调研乐至县现代产业园项目和马家井弃土场项目。县发展和改革局,县生态环境保局,国投集团党委委员、副总经理杨平,乐至县至诚城乡建设投资有限公司相关负责人参加。
2025年8月19日,县政府副县长蒋晓梅调研乐至县濛溪河流域河道治理工程项目。县文广旅局,通旅镇政府,四川中天誉鑫建设有限公司相关项目负责人参加。
2025年8月19日,国投集团党委书记、董事长、总经理王潇调研石板垭安置房二期工程项目。国投集团党委委员、副总经理杨平,四川中天誉鑫建设有限公司相关负责人参加。
2025年8月19日,国投集团党委书记、董事长、总经理王潇组织召开总经理办公会。会议听取了各建筑公司项目推进情况及存在的问题,研究了解决措施,就各项目推进进度、安全生产工作提出了要求。集团有关班子成员、子公司负责同志参加。
2025年8月22日,乐至县国有投资集团有限责任公司组织员工到宝林镇龙形村开展了“以购代扶”助力乡村振兴帮扶活动。国投集团党委专职副书记、纪委书记冷军权,集团部分员工参加。

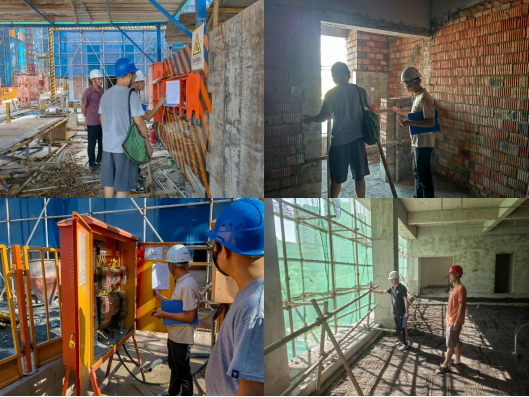

2025年8月18—8月24日,国投集团项目管理部相关人员分别到乐至县白僵蚕产业园建设项目、天童南路建设项目、乐至县南湖农贸市场建设项目开展安全生产工作检查,并对安全生产工作提出了要求。项目相关负责人参加。
2025年8月18日-2025年8月24日,乐至县瑞邦实业有限公司分别给乐至县南湖农贸市场项目、乐至县现代产业园一、二期项目、乐至县白僵蚕产业园建设项目、东方广场项目、老旧小区改造项目供应商品混凝土共计3404.5m³。
2025年8月18日-2025年8月24日,集团重点项目推进情况:
乐至县白僵蚕产业园建设项目已完成总体进度的55%,预计今年9月完工;
真红巷项目已完成总体进度的95%,预计今年8月完工;
现代产业园建设项目已完成总体进度的16.8%,预计今年11月完工;
乐至县南湖农贸市场项目已完成总体进度的53.3%,预计今年10月完工;
乐至县遂资眉高速互通等18个停车场建设项目(东方广场)已完成总体进度的51%,预计今年12月完工;
乐至县医疗综合体建设服务项目已完成总体进度的45.6%,预计2026年7月完工;
天童南路已完成总体进度的55%,预计今年9月完工。
【乐至县国有投资集团有限责任公司始终致力于服务乐至城市发展与建设。期间,得到了广大市民朋友的关心和帮助。但在建设过程中,个别项目(如老城区生态修复项目、老旧小区改造项目)对部分市民朋友的工作和生活造成了不同程度的影响,对此,我们深表歉意。同时也恳请广大市民朋友给予更多的支持与理解。】
